Matriz RACI: qué es, cómo crearla y errores a evitar [+Plantilla gratuita]

16 septiembre, 2026
portada matriz raci

¿Sabes quién tiene que dar el visto bueno antes de lanzar la nueva política de teletrabajo? ¿O quién es responsable de que el onboarding de la próxima incorporación salga bien? Si la respuesta no te sale en dos segundos, no tienes un problema de organigrama. Tienes un problema de matriz RACI.

La matriz RACI (o matriz de asignación de responsabilidades) es una herramienta que, para cada tarea de un proceso o proyecto, define quién es Responsable de ejecutarla, quién es el Aprobador que responde por ella ante el resto de la organización, a quién hay que Consultar antes de avanzar y a quién solo hay que Informar del resultado.

Hasta aquí, esta es la definición que vas a encontrar en cualquier blog sobre gestión de proyectos. Lo que casi nadie cuenta es que una matriz RACI mal aplicada en gestión de personas genera exactamente el problema que se supone que debía resolver: ambigüedad, fricción y gente que se siente ninguneada o sobrecargada según el día.

Vamos a explicarte cómo hacerla bien, con ejemplos de procesos de RRHH reales y con una plantilla lista para usar en un solo clic.

¿Qué significan las siglas de la matriz RACI?

  • Responsable (Responsible). Ejecuta el trabajo. Puede haber más de una persona responsable en una misma tarea, pero cuantas menos, mejor: si todo el mundo es responsable, nadie lo es.
  • Aprobador (Accountable). Responde por el resultado ante el resto de la organización. Aquí la regla no admite excepciones: una sola persona por tarea. Dos aprobadores significan doble reporte, y eso siempre suele ser confuso y generar fricción.
  • Consultado (Consulted). Aporta criterio o información antes de que la tarea avance. En este caso es una comunicación en dos direcciones: se le pregunta y el consultado responde.
  • Informado (Informed). Recibe el resultado o el avance. Comunicación en una sola dirección: no opina, no bloquea, no aprueba, solamente es informado.

matriz raci ejemplo

El error más habitual está en las dos primeras letras. En muchos equipos, «responsable» y «aprobador» se usan como sinónimos y, en la práctica, un mando intermedio termina apareciendo como ambas cosas en todo lo que toca. Cuando eso pasa, la matriz no reparte responsabilidad: la concentra. Y ese, precisamente, es el problema que la matriz RACI intenta evitar.

La matriz RACI no es un organigrama

Es el error de base más extendido en RRHH: pensar que si alguien está arriba en el organigrama de la empresa, automáticamente es el Aprobador de todo lo que ocurre debajo.

El organigrama describe una estructura permanente: quién reporta a quién.

En cambio, la matriz RACI describe un reparto de roles específico de un proceso o proyecto concreto, y ese reparto puede cruzar departamentos y niveles jerárquicos. La misma persona puede ser Responsable en una tarea y solo Informada en la siguiente, sin que eso tenga nada que ver con su posición en el organigrama.

Cuándo tiene sentido usar una matriz RACI en gestión de personas

Ya hemos visto que una matriz RACI puede resultar útil, sí, pero no para todo. La matriz RACI tiene sentido cuando un proceso cruza varias áreas y hay riesgo real de que alguien dé algo por sentado que nadie más da por sentado.

En nuestra experiencia como consultora, estos son los procesos de RRHH donde más valor podría aportar usar la matriz RACI:

  • Diseño e implementación de un proceso de onboarding que involucra a RRHH, IT, PRL y al mánager directo.
  • Reestructuraciones o cambios de estructura organizativa.
  • Despliegue de una nueva política interna (conciliación, teletrabajo, retribución flexible) que necesita coordinar a legal, dirección, RRHH y mandos intermedios.
  • Procesos de selección con varios entrevistadores y distintos niveles de decisión.
  • Evaluaciones del desempeño y comités de calibración entre departamentos.
  • Auditorías o proyectos de cultura organizacional.

Y cuando no tiene sentido: en equipos pequeños donde los roles ya están claros de forma informal, o en tareas repetitivas y de bajo riesgo.

Montar una matriz RACI ahí no aporta claridad, aporta más burocracia de la necesaria. Y ten en cuanta que cuando una herramienta que se usa donde no toca, pierde credibilidad para cuando de verdad la necesitas.

Cómo crear una matriz RACI paso a paso (ejemplo: implementación de un proceso de onboarding)

Vamos a construirla sobre un caso real: una empresa que crece rápido y necesita sistematizar su onboarding porque, hasta ahora, «cada uno lo hacía un poco a su manera».

1. Desglosa el proceso en tareas concretas, no en fases genéricas. «Onboarding» no es una tarea, es un proceso. Divídelo: preparar el puesto de trabajo, dar de alta en nómina y Seguridad Social, enviar la documentación de bienvenida, sesión de bienvenida con el mando directo, formación en herramientas internas, primer check-in a los 30 días.

2. Haz una lista de todas las personas o roles implicados, incluidos los que solo necesitan estar informados: RRHH, IT, PRL, el mánager directo y, en algunos casos, Dirección.

3. Asigna una única letra por casilla, verificando dos cosas en cada fila: que haya exactamente un Aprobador y al menos un Responsable. Si una fila tiene dos Aprobadores o ninguno, ya sabes que ahí está el problema antes de que ocurra.

4. Revisa también las columnas, no solo las filas. Si una persona aparece como Consultada en todas las tareas, es probable que se haya convertido en un cuello de botella. Si alguien no aparece en ninguna fila, pregúntate por qué sigue en la matriz.

5. Compártela con el equipo antes de darla por definitiva. Una matriz RACI diseñada a puerta cerrada por RRHH y «comunicada» después no genera compromiso, genera cumplimiento, y eso no es lo que estamos buscando.

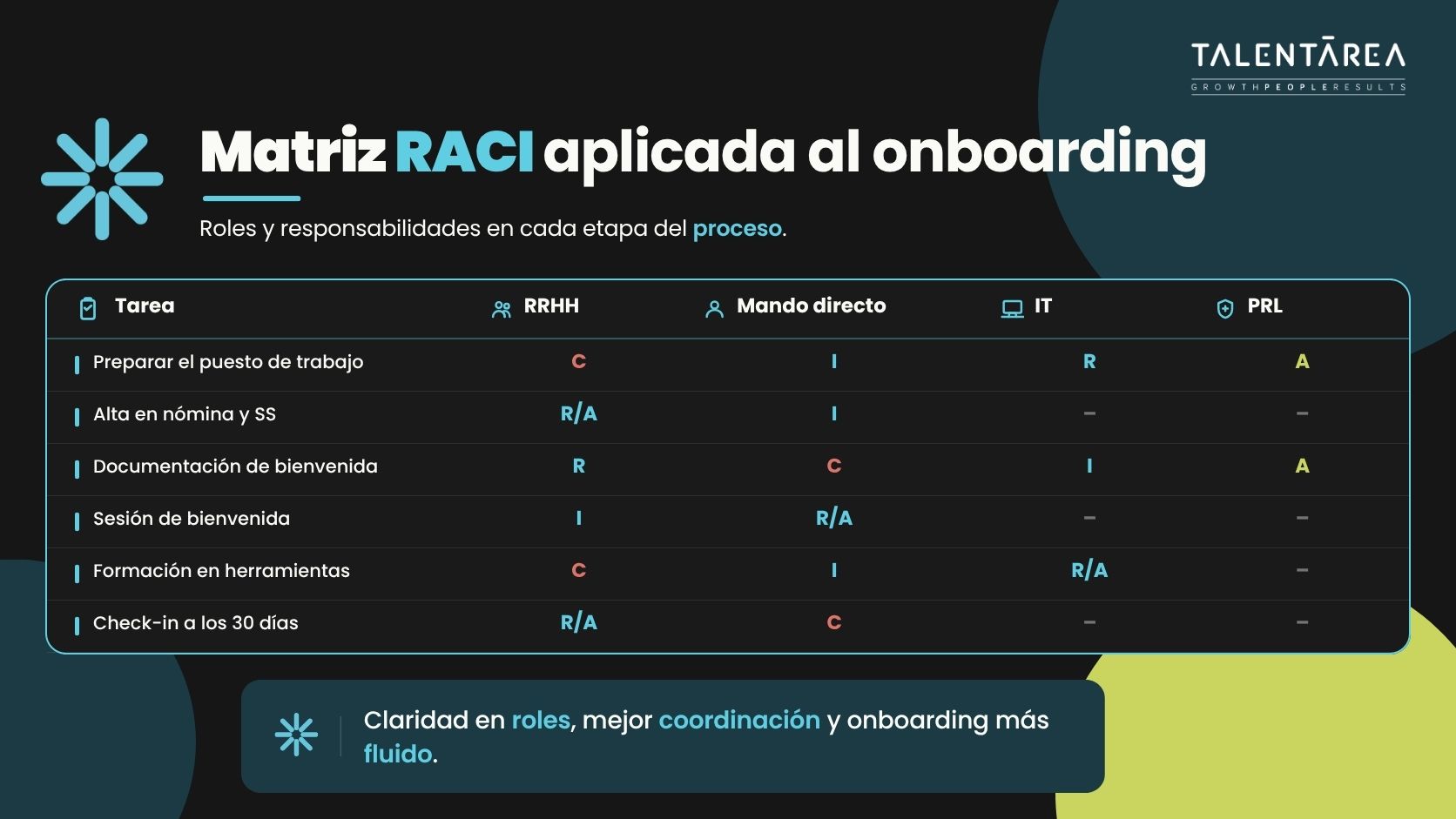

Tarea RRHH Mando directo IT PRL
Preparar el puesto de trabajo C I R A
Alta en nómina y SS R/A I – –
Documentación de bienvenida R C I A
Sesión de bienvenida I R/A – –
Formación en herramientas C I R/A –
Check-in a los 30 días R/A C – –

matriz raci ejemplo

Descarga una plantilla de matriz RACI ya hecha

Si ya te hemos convencido de lo útil que puede ser esta herramienta, no acabamos aquí.

Hemos preparado una plantilla de matriz RACI lista para que puedas probarla desde ya, con un par de clics.

La propia plantilla te va avisar de si estás cometiendo algún error al usar la matriz y de las mejoras que puedes aplicar para que sea aún más coherente. ¡Pruébala y nos cuentas!

DESCARGA AQUÍ TU MATRIZ RACI LISTA PARA USAR.

Los errores más comunes de una matriz RACI

Hemos visto suficientes matrices RACI muertas de risa en un Google Drive como para saber que casi siempre fallan por los mismos motivos:

  • Más de un Aprobador por tarea. Ya te lo hemos contado, el doble reporte y la doble responsabilidad en este caso no suelen salir bien.
  • Ninguna persona Responsable. Solo hay gente que supervisa. El trabajo, mientras tanto, no lo ejecuta nadie.
  • Confundir Responsable con Aprobador. Muy habitual cuando un mánager quiere aparecer en ambos roles «para tener controlado» el proceso. El resultado suele ser justo lo contrario: cuellos de botella.
  • Demasiados Consultados. Cada Consultado añadido es, potencialmente, una reunión o un email más antes de poder avanzar. Una matriz con diez consultados va a paralizar el proceso.
  • Tratar a los Informados como si tuvieran voto. Alguien que solo debía recibir la actualización empieza a opinar y, sin quererlo, a bloquear. Esto puede frustrar a quien sí es responsable de sacar el trabajo adelante.
  • No actualizarla tras un cambio de equipo o una reestructuración. Una matriz RACI también es un documento vivo que debe ir revisándose y actualizándose.
  • Crear una para tareas triviales. Como te hemos dicho, no utilices la matriz RACI para absolutamente todo, o perderá credibilidad para las tareas más complejas y desagregadas donde sí es realmente útil.

El coste humano de no tener los roles claros

Aquí es donde, como consultora de personas y no de proyectos, insistimos en algo que casi nunca se dice en este tipo de contenido: la ambigüedad de roles genera mucho malestar en un equipo.

Cuando nadie sabe con certeza quién decide, ocurren dos cosas casi a la vez: se duplica trabajo (varias personas hacen lo mismo por si acaso) y se abandona trabajo (varias personas asumen que «eso lo hace otro»).

Una matriz RACI bien construida y, sobre todo, bien comunicada reduce ese ruido. No porque sea una herramienta de motivación, sino porque hace algo mucho más básico: le quita a cada persona la carga mental de tener que adivinar qué se espera de ella.

Matriz RASCI: variantes que quizá encajen mejor con tu equipo

Si la matriz RACI clásico se os queda corta, existen variantes que añaden matices.

La más conocida es RASCI, que incorpora una quinta letra, S de Support (Apoyo), para diferenciar a quien colabora en la ejecución sin ser el Responsable principal, muy útil cuando en RRHH varias personas se reparten tareas operativas de una misma iniciativa.

Preguntas frecuentes sobre la matriz RACI

¿Puede una misma persona tener varios roles en una matriz RACI? Sí, siempre que sea en tareas distintas. Lo que no debería ocurrir es que la misma persona sea Responsable y Aprobador de la misma tarea de forma sistemática: si pasa en casi todas las filas, probablemente el proceso necesite más gente implicada.

¿Cada cuánto hay que revisar una matriz RACI? Como mínimo, cada vez que cambie el equipo, el proceso o la estructura organizativa. En procesos vivos (como un onboarding recurrente), conviene revisarla con una cadencia fija, por ejemplo trimestral, aunque nada haya cambiado a simple vista.

¿Sirve la matriz RACI para equipos pequeños? Rara vez aporta valor en equipos de menos de cinco o seis personas con roles ya claros de forma informal. Ahí, usar una matriz RACI puede ser más ruido que ayuda.

¿Quién debe crear la matriz RACI, RRHH o el responsable del proyecto? Depende del alcance. En procesos que cruzan varios departamentos, como una reestructuración o el despliegue de una política nueva, RRHH suele actuar como facilitador neutral, pero la matriz siempre debería construirse con el equipo, nunca solo para el equipo.

En definitiva

La matriz RACI no es un documento que se rellena una vez y se archiva. Es, bien usada, una forma muy concreta de reducir la incertidumbre con la que convive un equipo cada vez que un proceso involucra a más de dos o tres personas. Y esa incertidumbre, lo hemos visto muchas veces trabajando con equipos en pleno crecimiento o en plena reestructuración, tiene un coste que rara vez se mide: tiempo perdido, trabajo duplicado y, sobre todo, personas que no saben si están haciendo lo que se espera de ellas.
